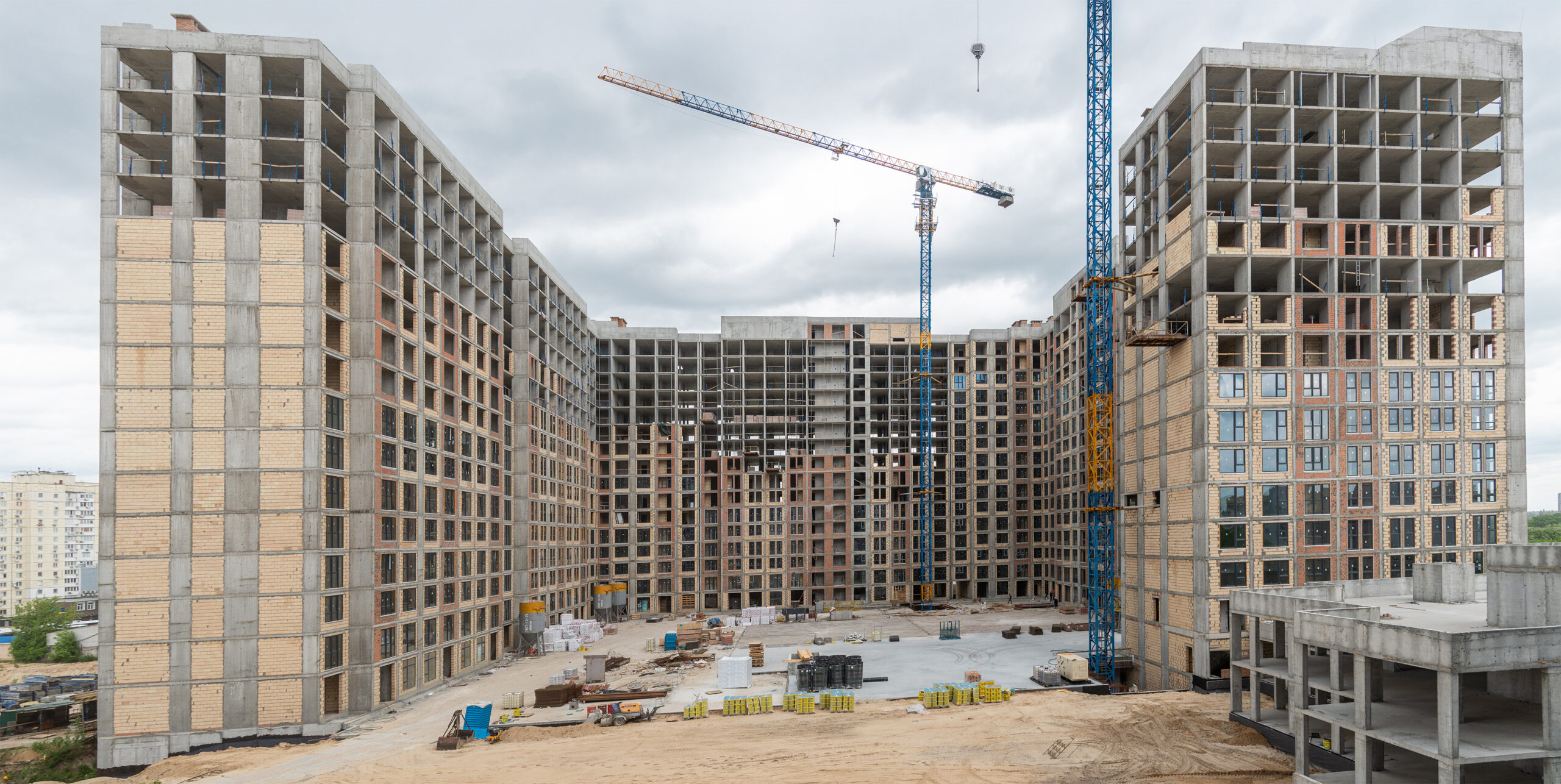

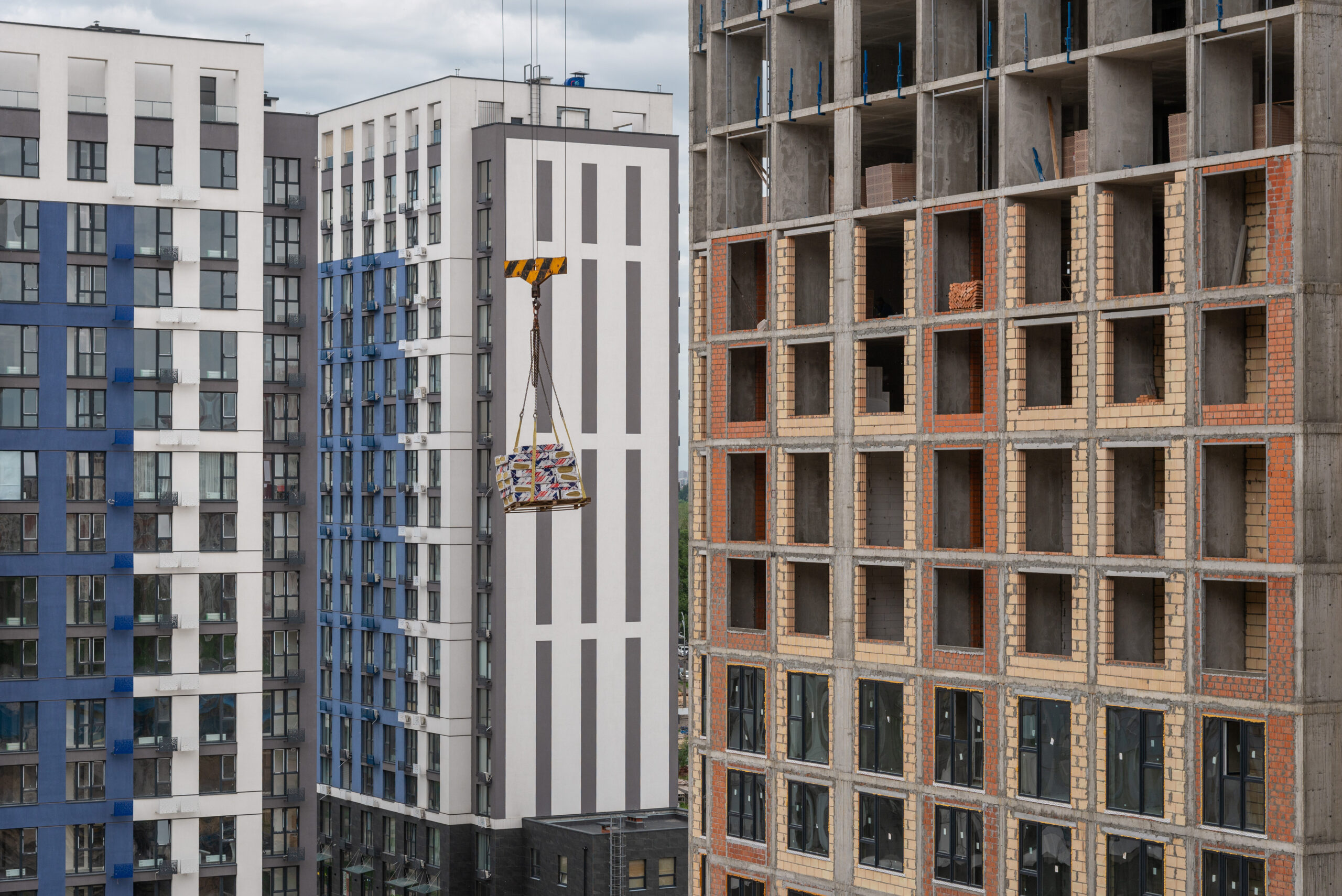

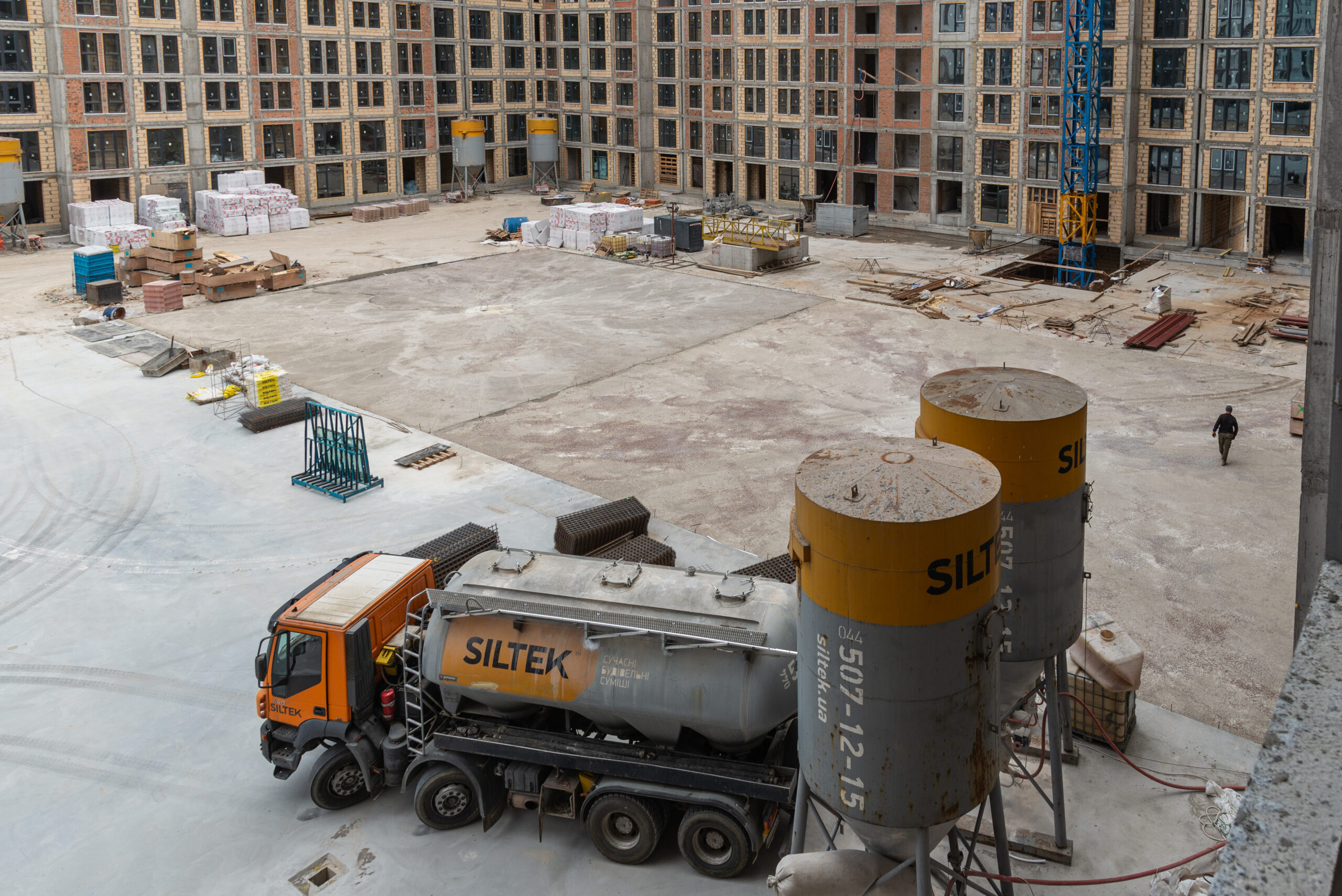

Шановні покупці! До вашої уваги щомісячна динаміка будівництва ЖК SKY AVENUE
Будинок №3:

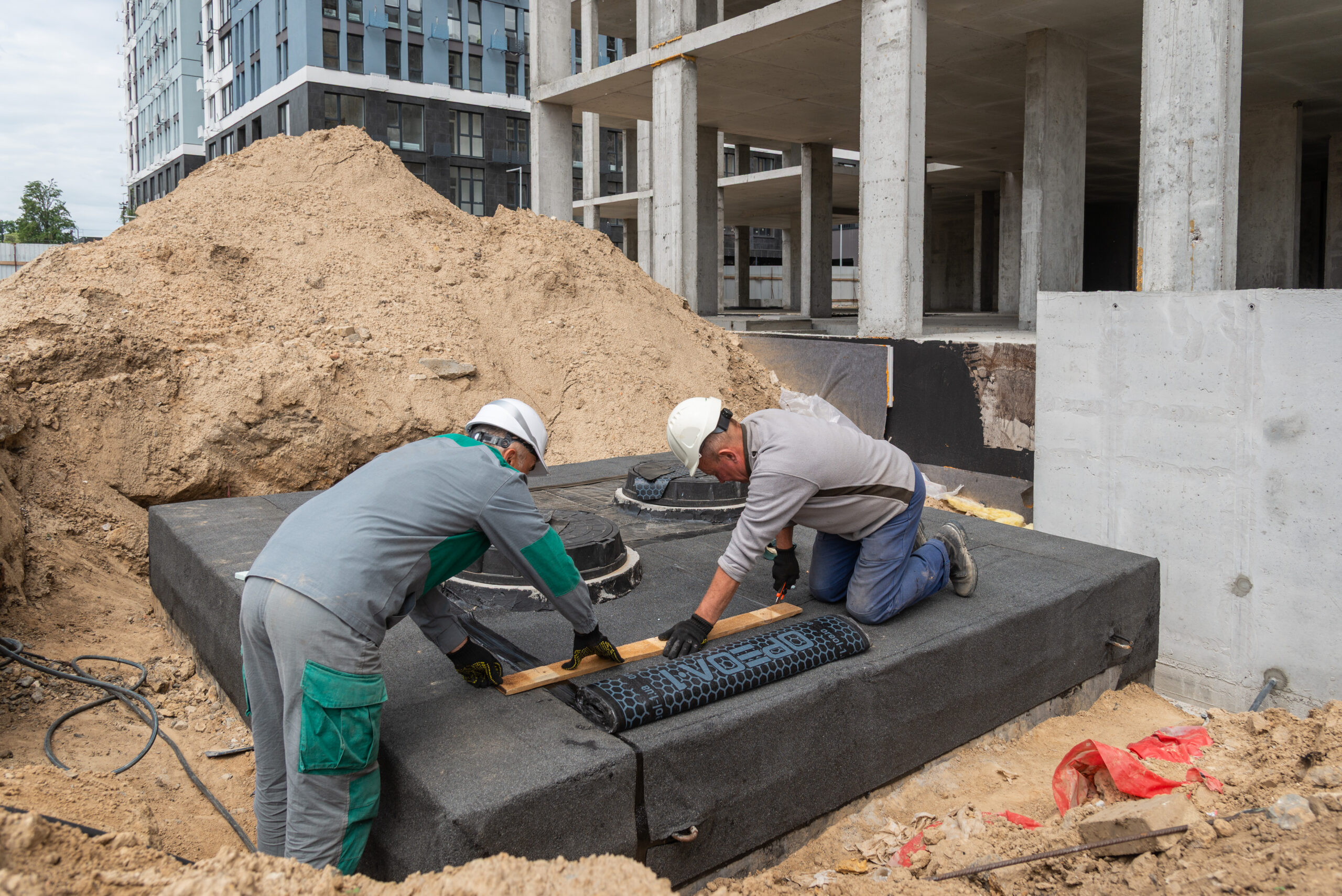

- Влаштування гідроізоляції цокольної підземної частини – 55%

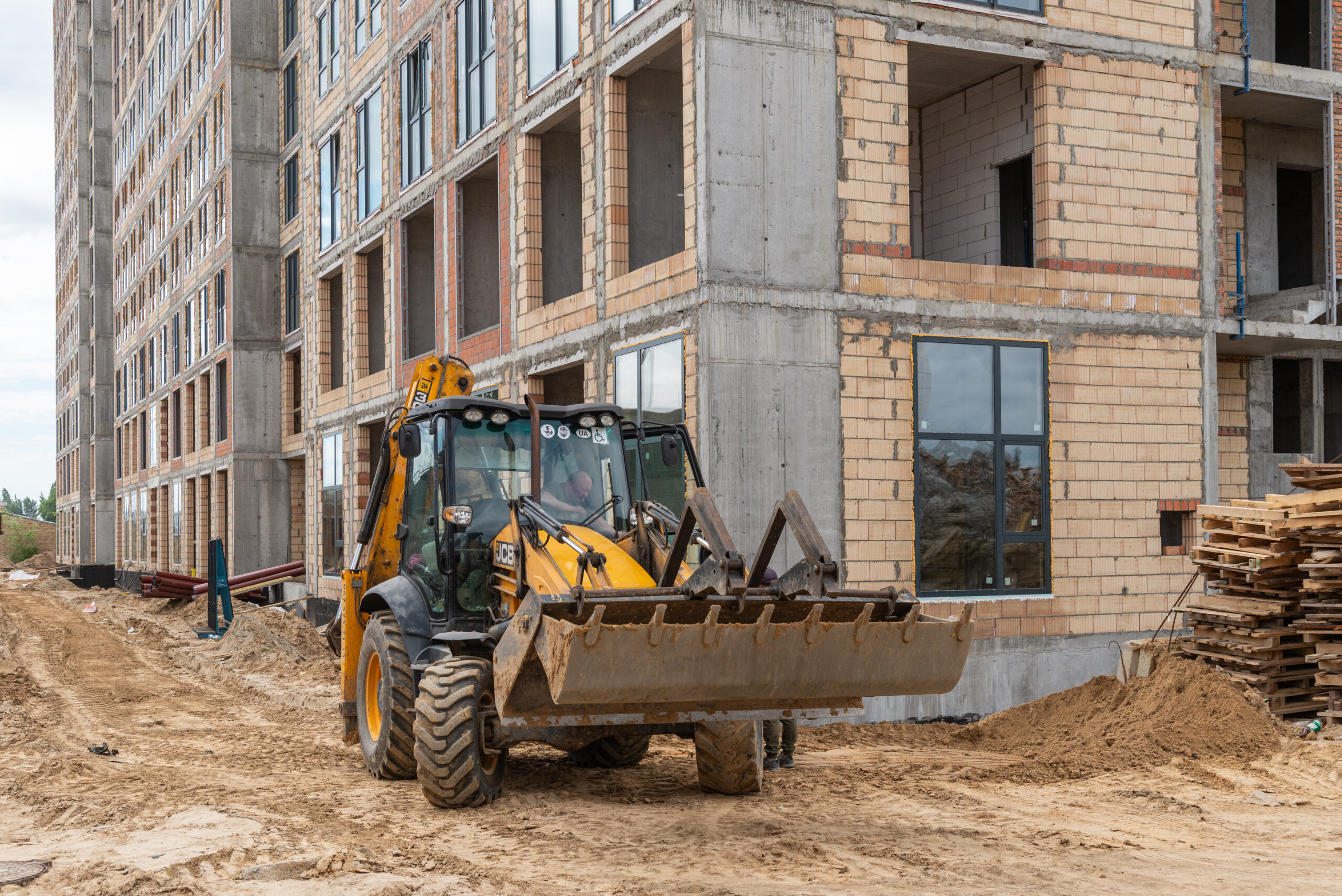

- Улаштування вхідних груп – 75%

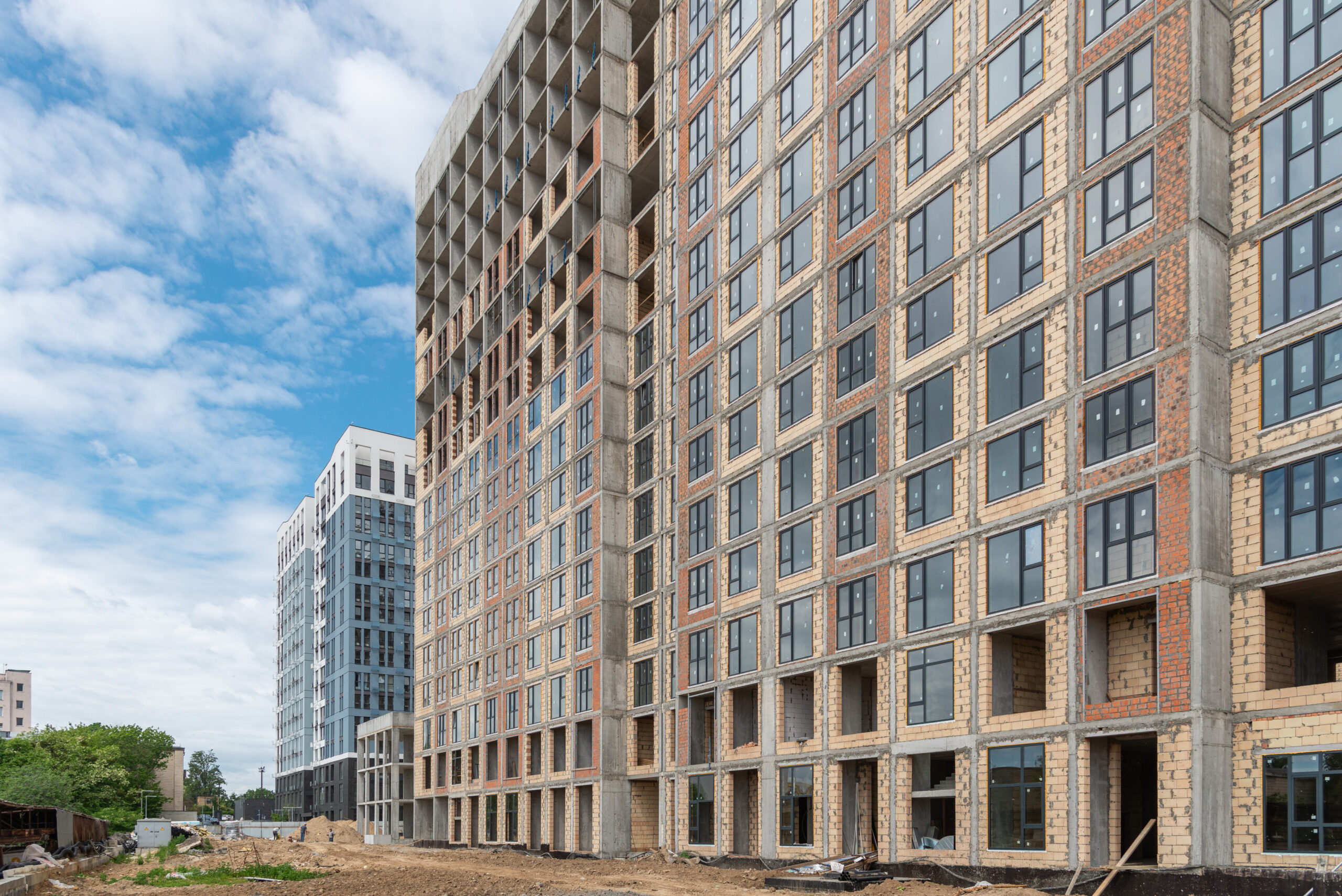

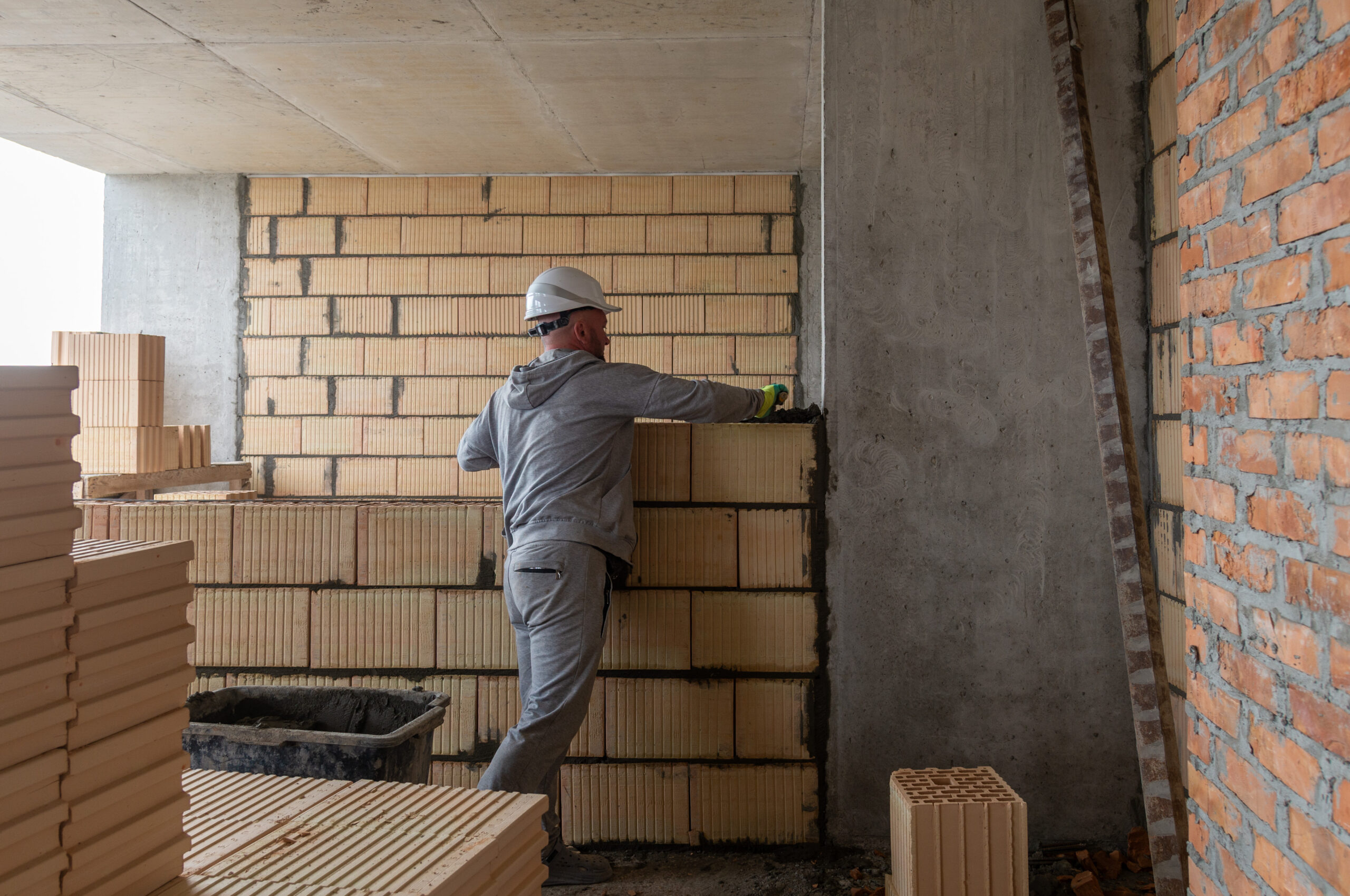

- Влаштування зовнішніх стін із керамоблоку – 73%

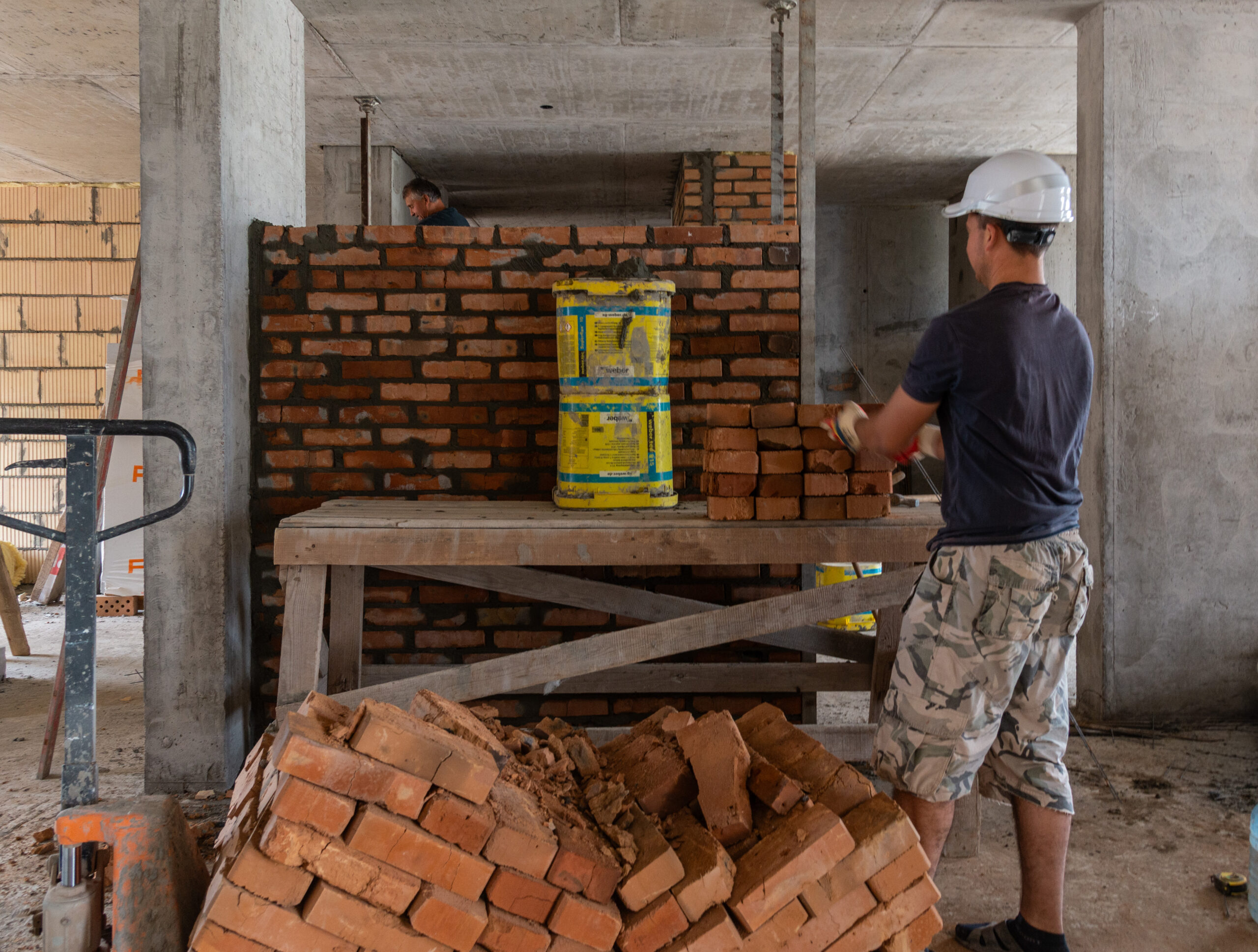

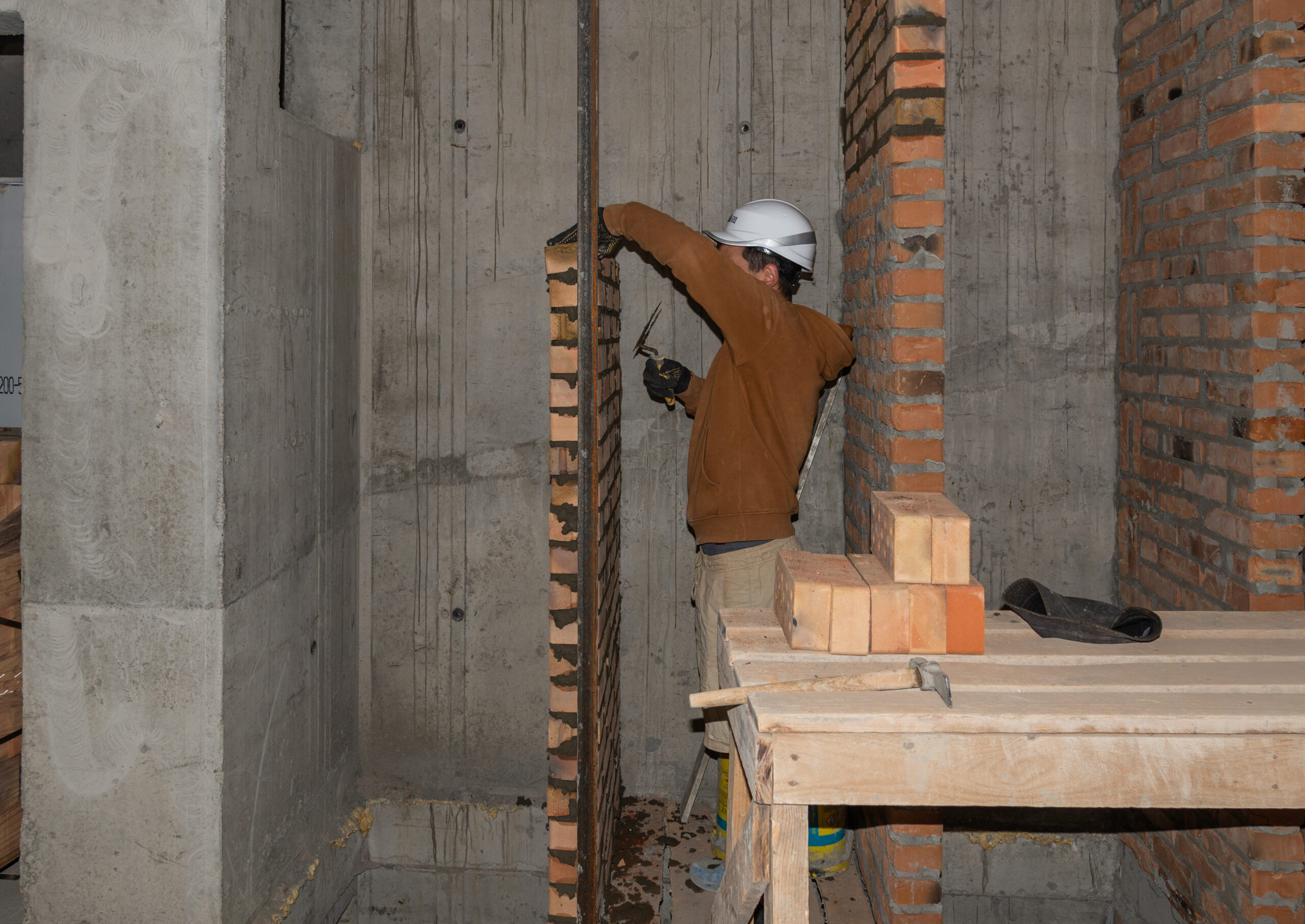

- Влаштування внутрішніх стін і перегородок із керамоблоку – 73%

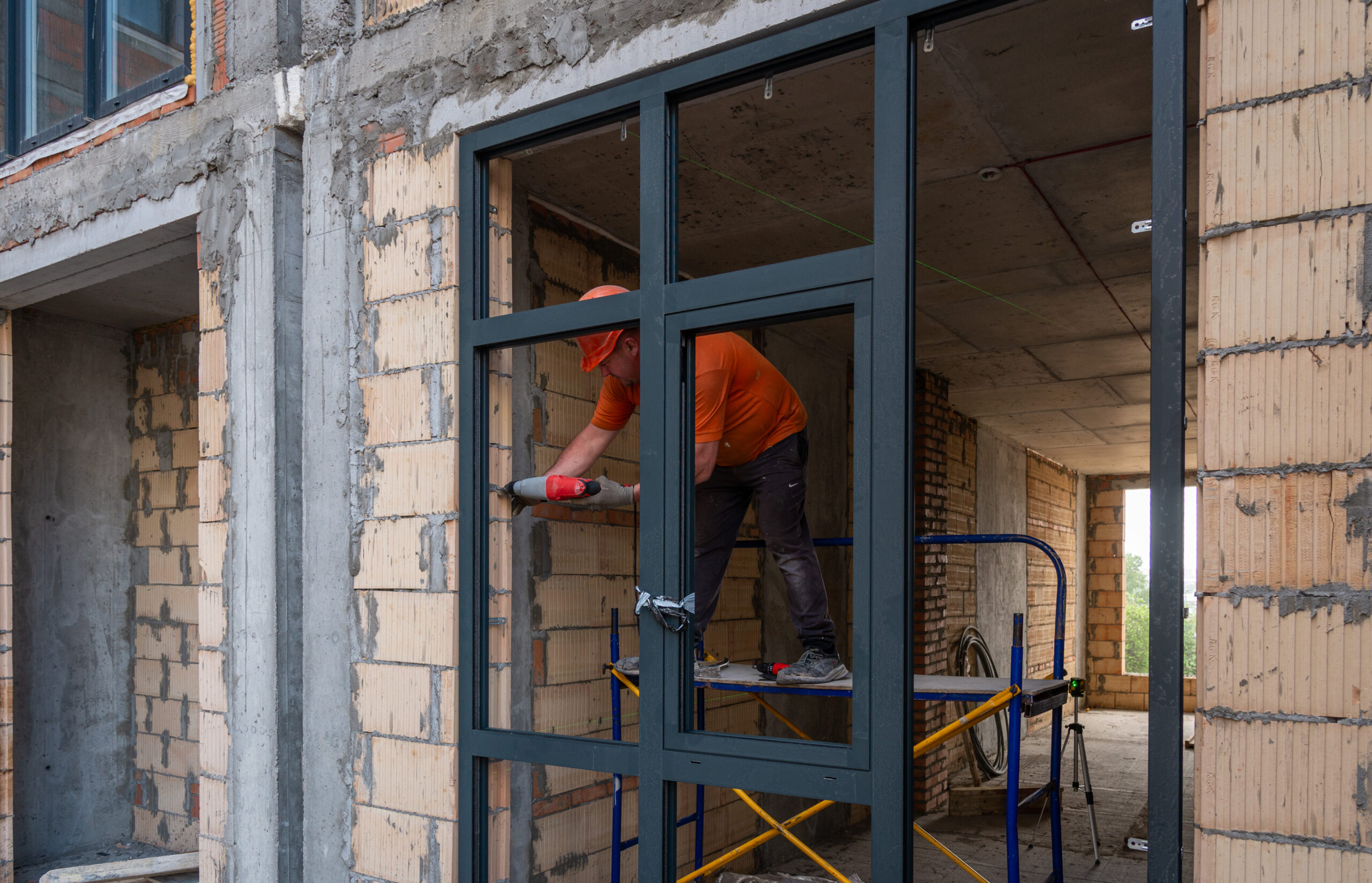

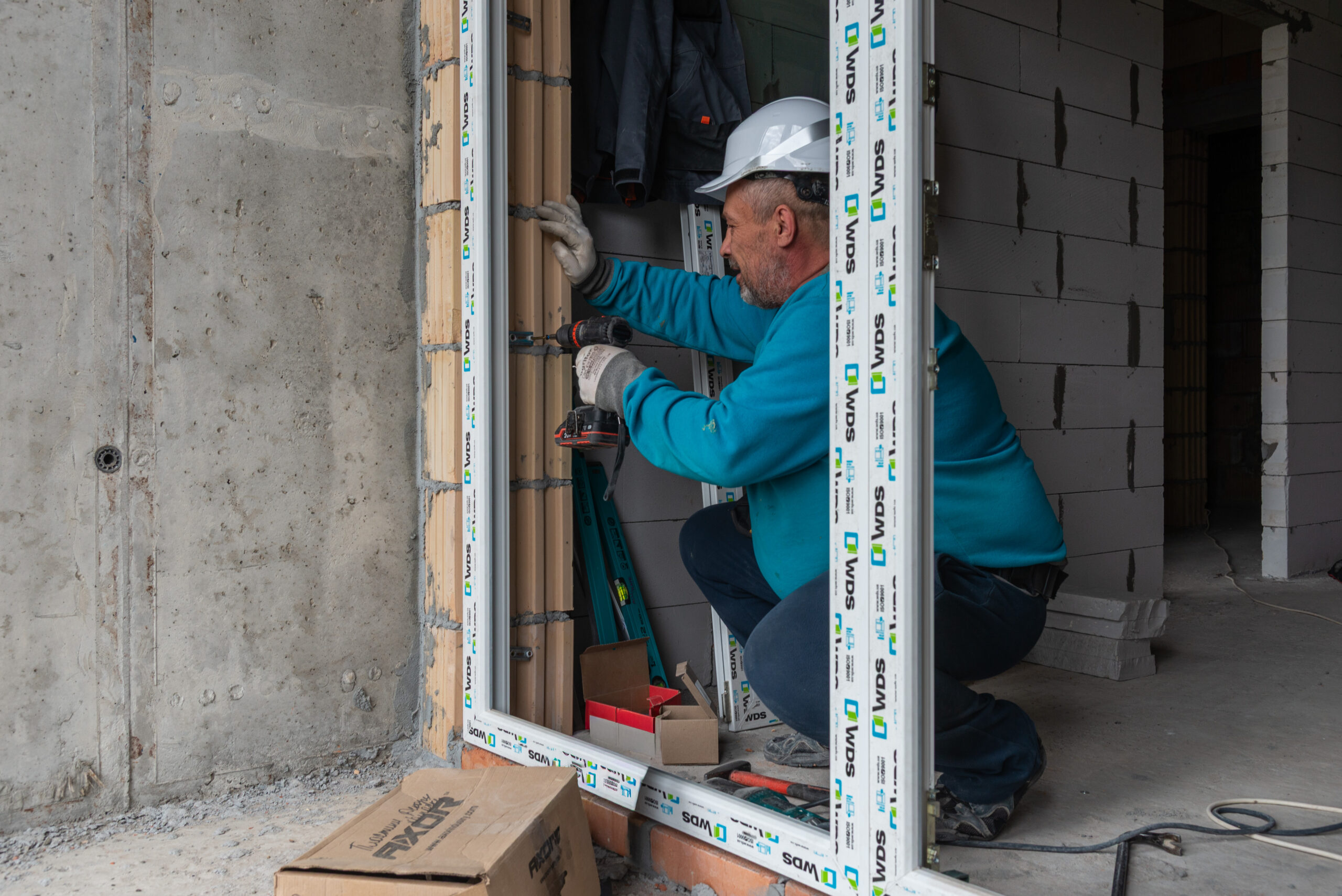

- Монтаж металопластикових вікон та дверей – 50%
- Монтаж дрібних металевих конструкцій – 85%

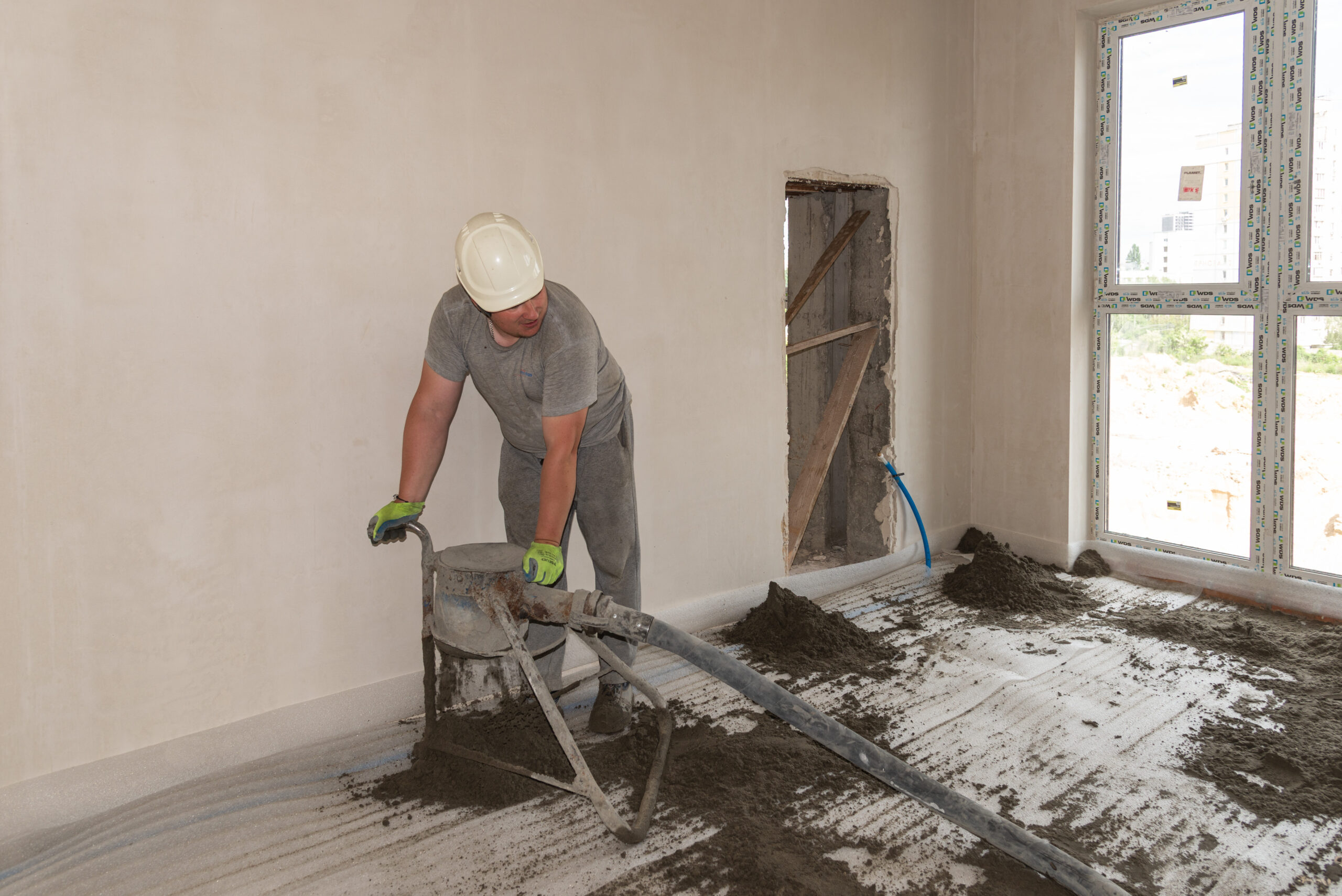

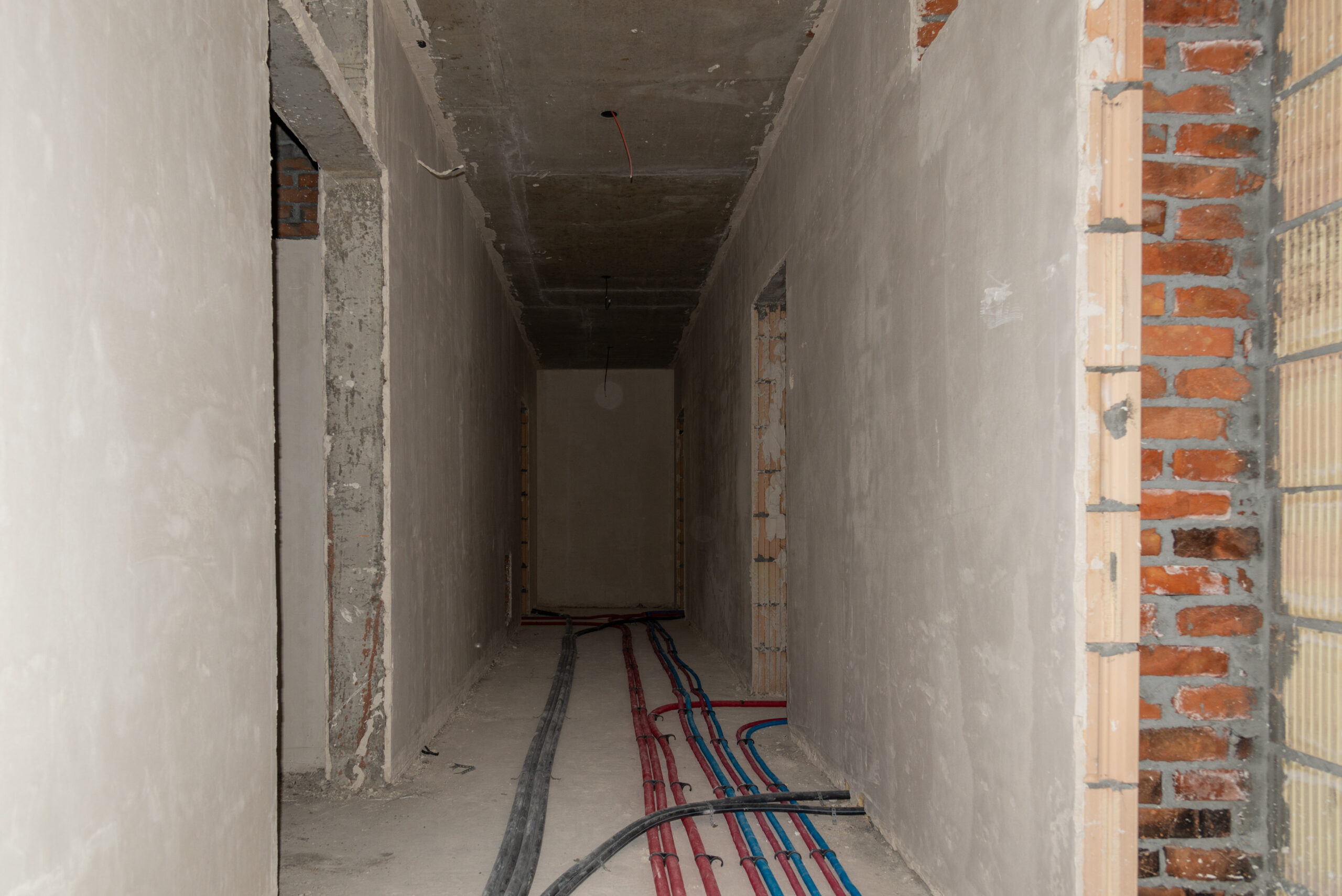

- Електромонтажні роботи (квартири, МЗК, підвал) – 34%

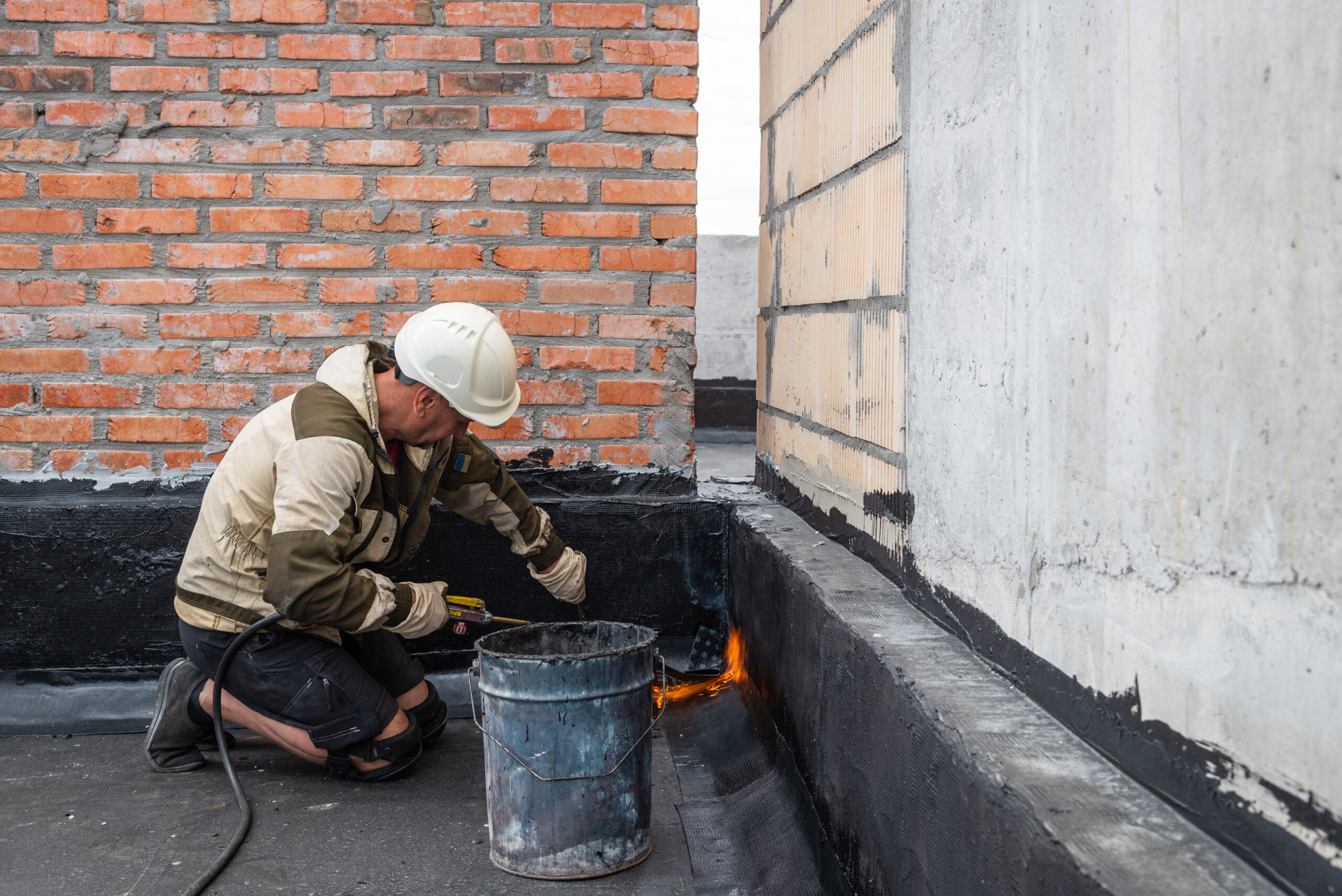

- Влаштування покрівлі – 33%

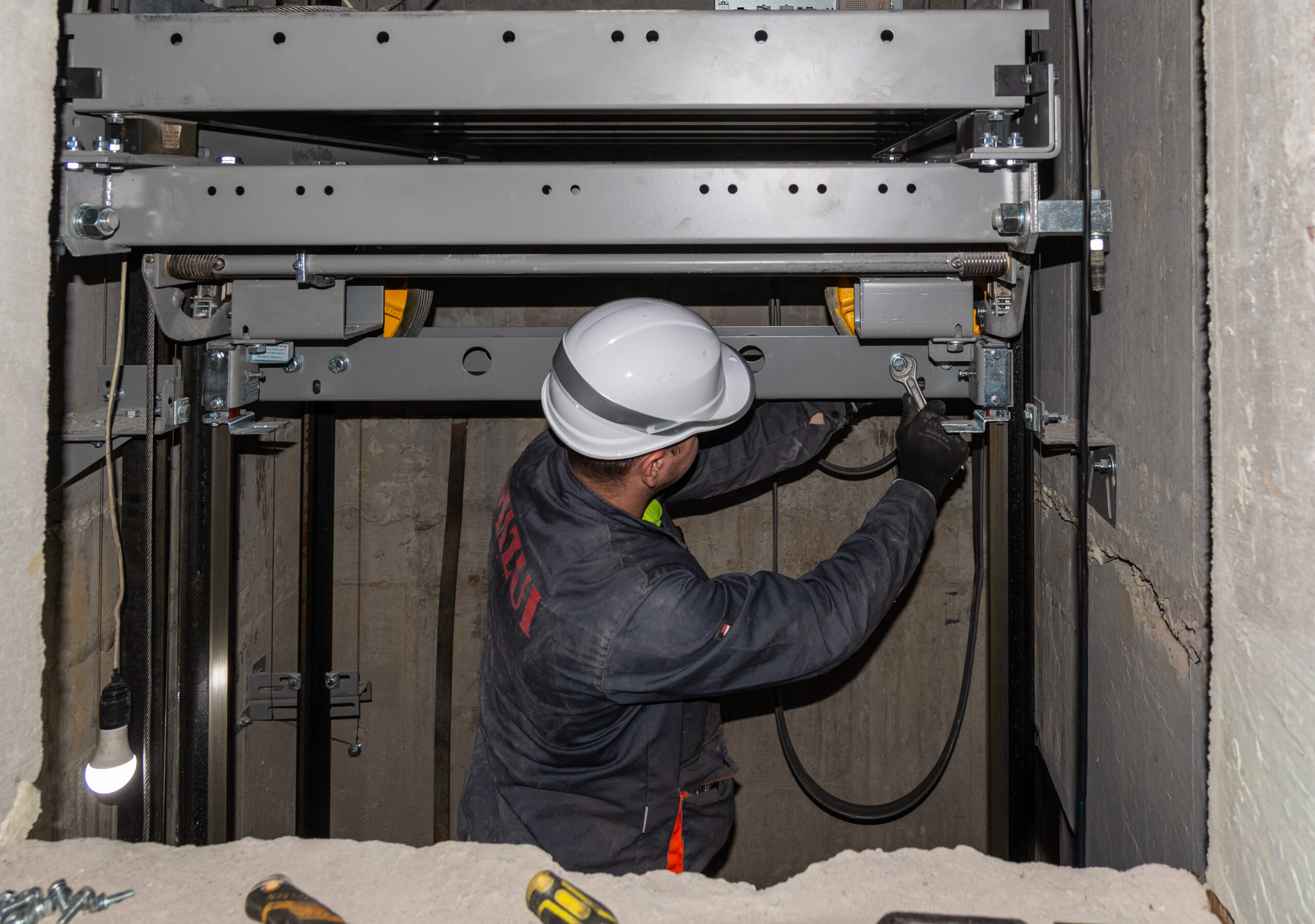

- Монтаж ліфтового обладнання – 12%
- Влаштування гідроізоляції паркінгу – 13%

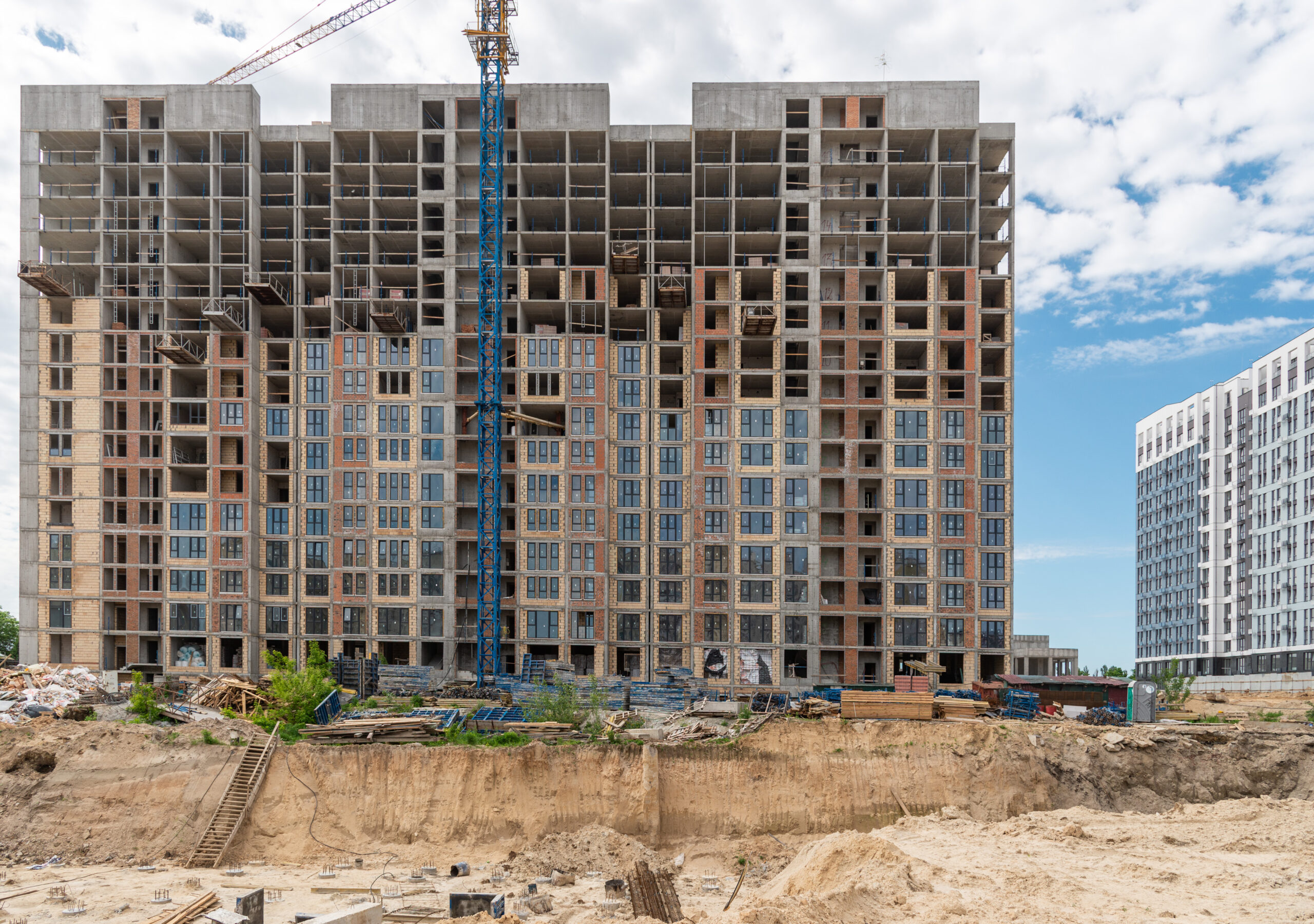

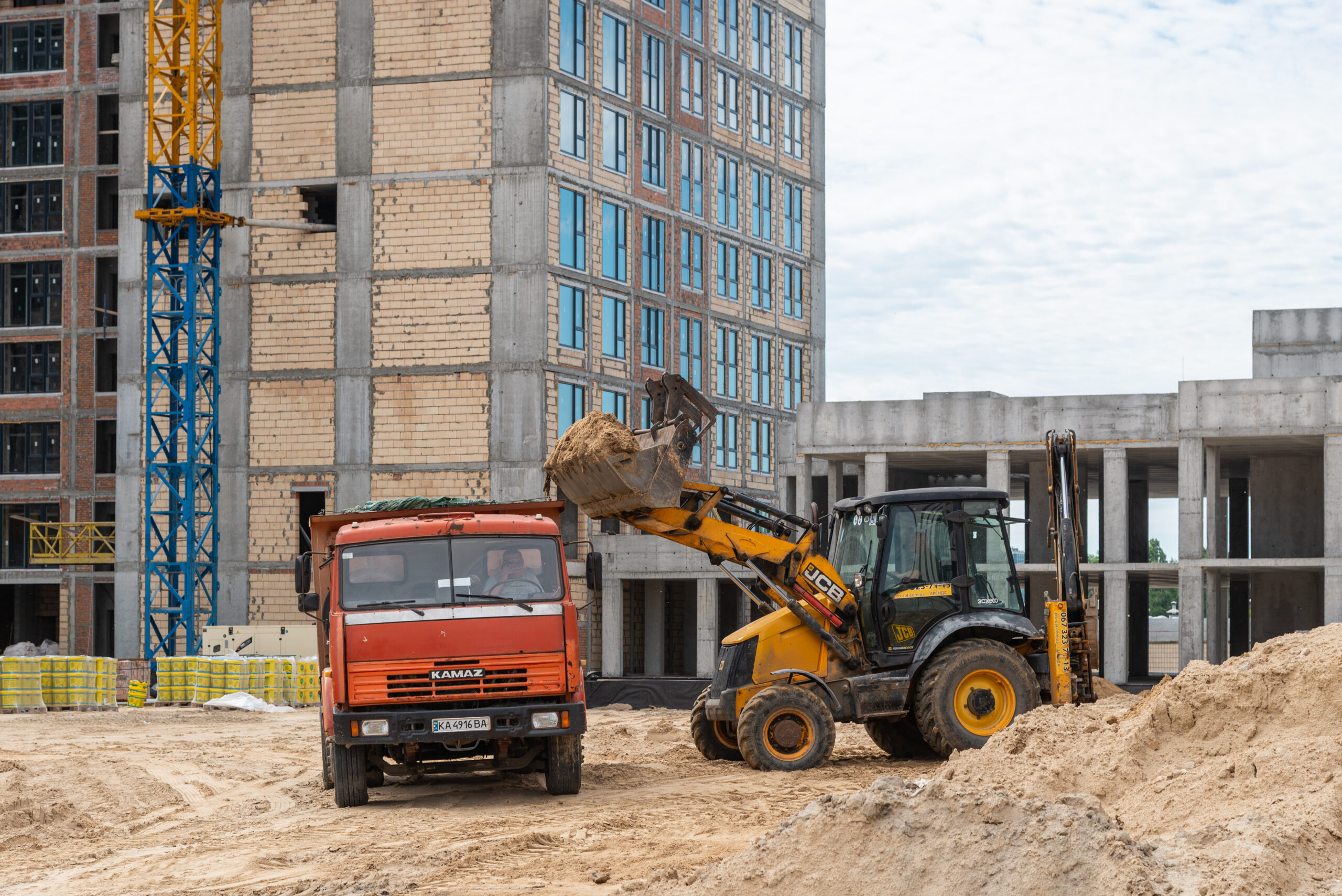

- Зворотня засипка – 50%

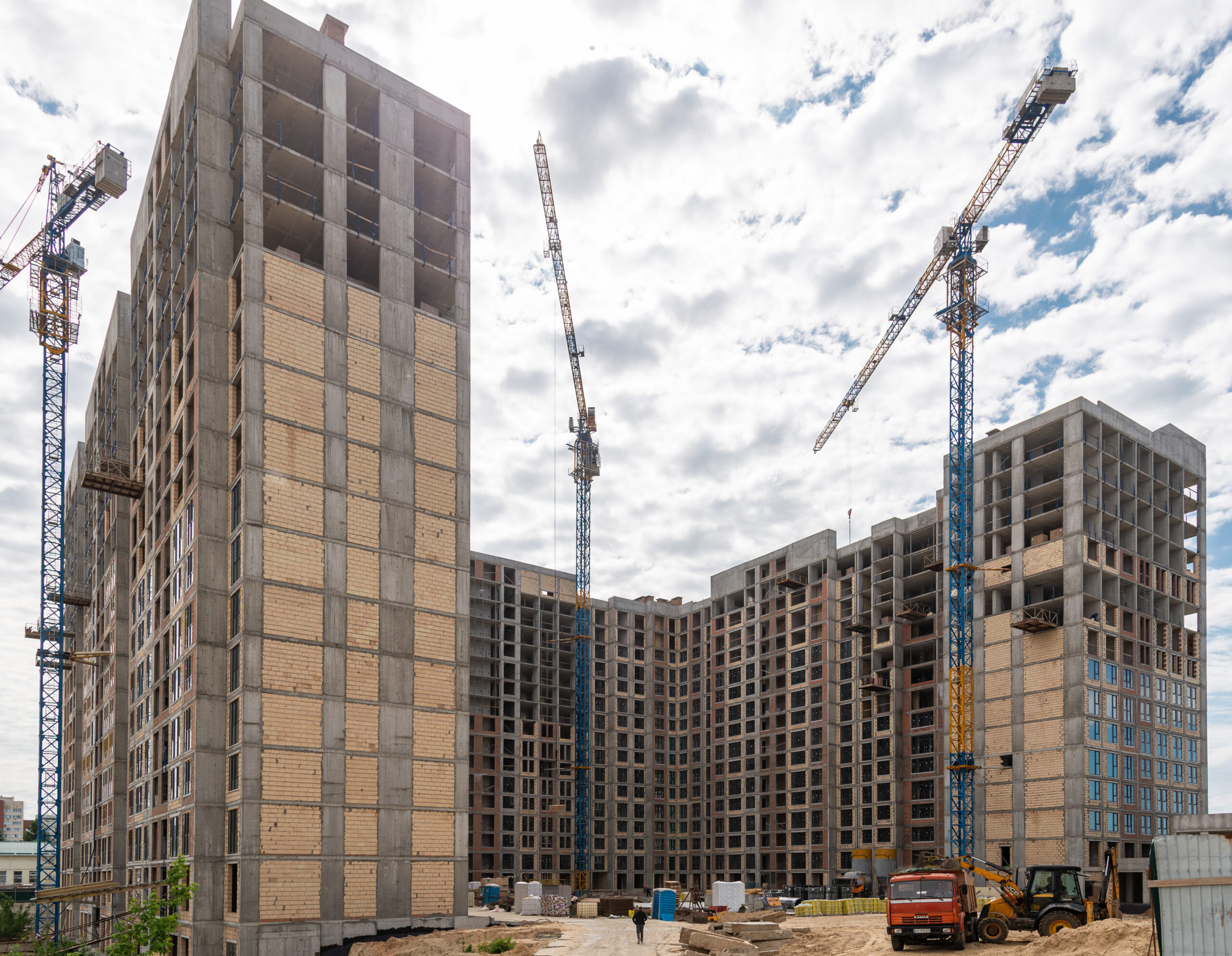

- Улаштування каркасу – 100%
- Виконання гідроізоляції зовнішніх стін – 95%
- Улаштування зворотньої засипки – 90%
